Protocolovereenkomst met Elia regelt impact op landbouwsector
Begin augustus werd het protocol tussen Elia en de landbouworganisaties ondertekend. Hierin worden duidelijke afspraken gemaakt die een vlotte uitvoering van de werkzaamheden op het terrein mogelijk moeten maken. Het vorige protocol met Elia dateerde van 2012 waardoor heel wat elementen moesten worden geactualiseerd. Specifiek voor Ventilus wordt een werkgroep opgericht, die de impact van dergelijke uitzonderlijke werkzaamheden op het terrein verder zal opvolgen.
Landbouw staat centraal in protocol
44,6% van de oppervlakte van het Belgische grondgebied wordt gebruikt door landbouwers. Nogal logisch dat werkzaamheden voor aanleg van openbare infrastructuur zoals leidingen en hoogspanningsleidingen voor hen een grote impact hebben. Met meer dan 8918 km hoogspanningsverbindingen en 807 hoogspanningsstations is een protocol met Elia een belangrijk hulpmiddel en de basis om op het terrein goede afspraken te maken om de nodige werkzaamheden vlot te kunnen uitvoeren. Elia en de landbouwsector zijn reeds lange tijd in overleg om het protocol, dat van 2012 dateert, te herzien. Het nieuwe protocol houdt rekening met de uitdagingen waarmee de sector vandaag wordt geconfronteerd. Alle vergoedingen werden geactualiseerd en aangepast aan de recente ontwikkelingen van kosten en opbrengsten.
Plaatsbeschrijving als basis voor afspraken
Voor de aanvang van de werkzaamheden moet er steeds overlegd worden. Elia informeert de gebruiker over de aard, de plaats en het tijdstip van de werken, inclusief de modaliteiten voor de vaststelling van de vergoeding van de geleden schade. Op basis van een gedetailleerde plaatsbeschrijving wordt de situatie voor aanvang van de werken beschreven. Naast de contactgegevens bevat de plaatsbeschrijving onder andere informatie over de landbouwuitbating, aanwezigheid van drainages, omheiningen, leidingen, aanwezigheid van stenen of specifieke invasieve onkruiden. In de plaatsbeschrijving worden ook de noodzakelijke maatregelen afgesproken om de hinder tijdens de werkzaamheden voor de aanwezige landbouwuitbating te minimaliseren.
De breedte van de werfstrook laat toe dat ondergrond en bovengrond gescheiden gestockeerd worden. Uiterlijk 45 dagen na het einde van de werken wordt er een plaatsbezoek voorzien om de al dan niet correcte uitvoering van de werken vast te stellen. Belangrijk is dat Elia ten aanzien van de gebruiker steeds de eindverantwoordelijke blijft, voor de correcte uitvoering van de werkzaamheden inclusief de aanrichting van mogelijke schade. Onregelmatigheden bij de uitvoering van de werkzaamheden door aannemers moeten dus ook steeds aan Elia gemeld worden.
Aanvullende intentieverklaring
Het protocol vormt de basis voor afspraken bij de gewone voorziene werkzaamheden. In uitzonderlijke gevallen kan hiervan steeds afgeweken worden op basis van individuele expertises. Aanvullend engageert Elia zich ook in een intentieverklaring om ook nieuwe ontwikkelingen op het terrein met betrekking tot de impact van de aanleg van toekomstige infrastructuur verder in overleg op te volgen. Hiervoor wordt een werkgroep opgericht waarin thema’s zoals de impact op precieslandbouw en die op de beregening van teelten besproken worden. Ook de problematiek met betrekking tot mogelijke zwerfstromen en de impact op de landbouwexploitatie zullen voorwerp zijn voor verder onderzoek. Voor de aangekondigde aanleg van Ventilus kunnen een aantal knelpunten in overleg met Elia verder worden uitgeklaard.
De volledige tekst van het protocol vind je op www.boerenbond.be/protocolovereenkomst.

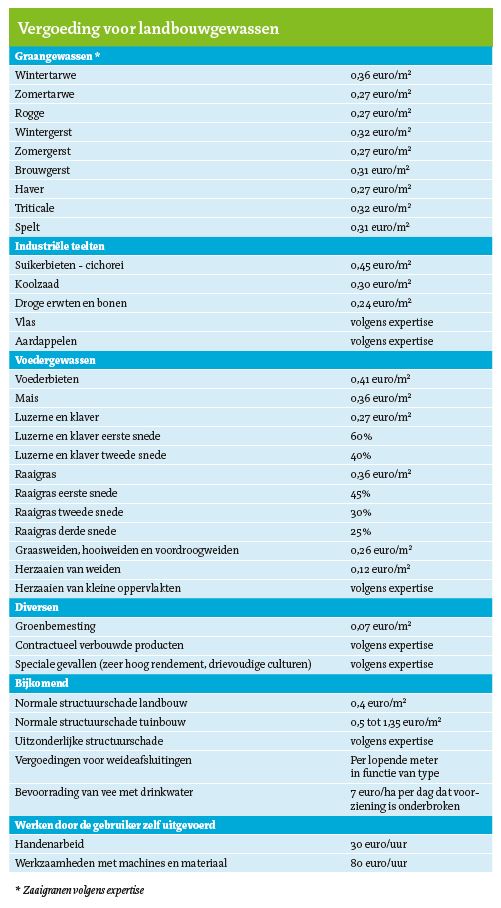

Via deze link vind je ook de tabel met vergoedingen voor tuinbouwgewassen. Met vragen kan je steeds terecht op de advieslijn van Boerenbond op 016 28 61 61. Elia zelf verspreidde het gratis groene contactnummer 0800 11089.
Via deze link kom je op de website van Elia.
Guy Vandepoel, lid Hoofdbestuur
Inspiratie voor andere nutsmaatschappijen
Het heeft wel wat voeten in de aarde gehad, maar het protocol met Elia is er dan toch. Goede afspraken als basis om vlot te kunnen werken, vormen de rode draad doorheen het protocol. En daar horen ook passende vergoedingen bij! Niemand zit immers te wachten op de aanleg van zo’n leiding over zijn perceel en tenslotte blijf je nadien ook zitten met het gebruiksongemak. Vandaar dat het protocol ook uitgaat van normale omstandigheden en standaardwerken. Uitzonderlijke situaties kunnen steeds geregeld worden via expertises. Naast het protocol is er ook een intentieverklaring met engagement van Elia om verder met elkaar in dialoog te gaan rond specifieke problemen. Hiermee willen we ook rond de aanleg van Ventilus het gesprek verder zetten. Maar laat het duidelijk zijn, het afgesproken protocol staat los van het noodzakelijke en aangekondigde flankerend beleid dat nodig is om de impact van Ventilus voor de landbouwsector leefbaar te maken. Dat flankerend beleid moet uitgewerkt en goedgekeurd worden door de federale regering alvorens de aanleg van Ventilus van start kan gaan. Tot slot, het protocol dat afgesloten werd met Elia, kan ook dienen als inspiratie om de afspraken en vergoedingen voor andere nutsvoorzieningen en infrastructuurwerken te regelen. Bij deze een oproep aan alle betrokken partijen.
